近年来,县供电公司加快配电网升级改造,将充电设施接入需求纳入配电网规划,重点围绕城市核心区、高速公路服务区、交通枢纽、乡镇聚集区以及老旧小区等开展配电网架优化、台区增容等建设改造,提升高渗透率充电负荷场景下的电网承载能力和调节能力,为绿色出行“续航”。

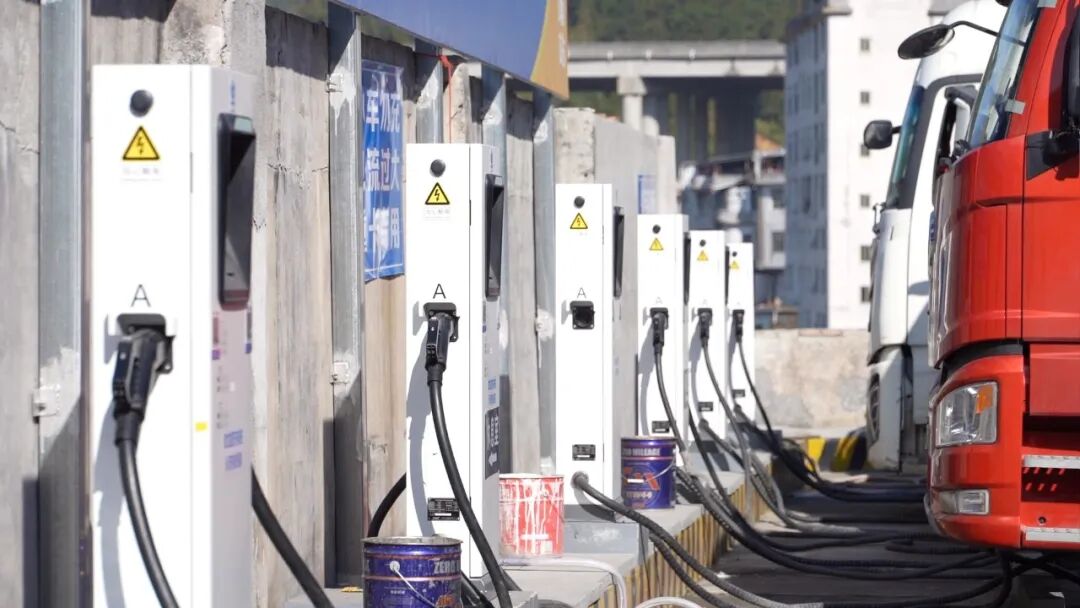

近日,县供电公司员工在上杭工业园区蛟洋新材料产业园附近的重卡超充站开展专变增容送电前验收工作,并协助客户对已投运的充电桩开展用电安全检查。

【上杭县供电公司蛟洋供电所员工 邹鑫焱:我们对10千伏郭坪线进行了升级改造,改造线路长度大约6公里,同时新建了一条10千伏线路,通过两条线路联络,进一步提升供电可靠性。此外,我们还定期上门帮助检查用电设备,排查用电安全隐患,助力低碳绿色出行。】
为全力做好配套供电,县供电公司深化政企多方联动,在因地制宜推进园区屋顶分布式光伏“四可”建设的基础上,不断优化园区周边重卡物流枢纽区充电设施布局,服务和保障重卡“油改电”。
【电动重卡驾驶员 于停义:以前充电比较不方便,来回要找充电站,有的充电站充电又比较慢,时间会充得长点。这边就充得很快,我们在这里充一次大概40来分钟就充满了,休息时间也够了,就比较方便。】

在“双碳”目标的大背景下,新能源汽车快速发展,充电需求大幅攀升。县供电公司还主动对接住建部门,在新小区建设及老旧小区改造规划初期,提早摸排充电桩建设需求,提前布局电源点,保障后期充电桩的安装接电需求。
在城区融侨观邸小区,市民邱女士通过“网上国网”申请个人电动汽车充电桩接电业务,仅用三天时间,完成了相关信息核查、现场勘查和装表接电工作,实现“不见面办好电”。
【上杭县供电公司城区供电站网格员 阙晓花:因前期我们与物业联动,电力公司提前设计、安装好充电桩车位的表前线路,物业公司安装好表后充电桩线路。今天我们到现场安装好电表通电后,客户的个人充电桩就可以正常充电使用了,实现“不见面办好电”。】
党的二十届四中全会提出,要加快建设新型能源体系,积极稳妥推进和实现碳达峰,加快形成绿色生产生活方式。县供电公司以我县入选全国首批县域充换电设施补短板试点县和国家六部门部署实施电动汽车充电设施服务能力“三年倍增”行动为契机,通过政企多方联动,持续优化充电设施布局,并全力做供电服务。
【上杭县供电公司营销部员工 曹维榕:我们优化办电流程,全面推广“网上国网”线上办电渠道,落实“三零”“三省”服务举措;推行充电桩办电“一小区一证明”便捷办电措施,简化居民充电桩报装申请资料,有效解决居民充电桩报装用电难题。】
今年以来,县供电公司共对66条10千伏线路进行升级改造,新建及改造线路271.5千米,新增及轮换配电变压器75台,新增供电容量29920千伏安;为工业园区周边电动重卡物流枢纽区、高速公路服务区及各乡镇共42个公共充电站接电;累计完成788户个人充电桩接电工作。目前,我县21个乡镇已实现公共充电设施全覆盖,全县共建成新能源汽车公共充电站109座、充电桩546个。遍布城乡的“绿能网”,有力支撑群众绿色出行“能量补给”。(记者:杨国鑫 通讯员:刘伟玲)
编辑:兰秀清 编审:薛晓兰 监制:黄金林 总监制:陈盛华
主管:中共上杭县委宣传部主办:上杭县融媒体中心地址:福建省上杭县北大路83号
不良信息举报电话:0597-3132762网络谣言等有害信息举报电话:0597-3293705不良信息举报邮箱:wgzxsh@163.com
互联网新闻信息许可证35120200016 闽互联网新闻信息服务备案20131203号 闽ICP备2023022962号-3
闽公网安备 35082302000168号
Copyright © 2012 - 2016上杭新闻网站长统计涉未成年人不良信息举报热线:0597-3132762
